摘要:随着全球AI算力需求激增,比特币矿工正将闲置的电力与基础设施转向服务人工智能训练。斯坦福报告揭示,当前AI数据中心电力容量已达29.6吉瓦,接近纽约州峰值用电量。尽管芯片效率跃升,但总功耗持续攀升,催生对现成供电设施的迫切需求。矿工凭借已通电场地和电网接入优势,成为关键跳板。多家企业签署数十亿美元协议,推动估值重构。然而,从挖矿到AI算力的转型成本高昂,依赖高投入与长期合同,前景仍存不确定性。

币圈界报道:
AI算力扩张引爆电力需求,比特币矿场成战略跳板
根据斯坦福大学最新发布的人工智能产业年度报告,截至2025年底,全球用于人工智能的数据中心电力容量已攀升至约29.6吉瓦,足以在高峰时段满足整个纽约州的用电负荷。报告指出,尽管算力供给已出现过剩迹象且价格持续下行,但具备合规审批、即时并网能力的电力资源依然稀缺。值得注意的是,过去十年中悄然构建起此类基础设施的行业并非传统科技公司,而是比特币挖矿领域。
算力效率提升却反推总能耗增长
近年来,芯片性能的经济性呈现出背离趋势。斯坦福研究显示,自2006年以来,GPU单位计算成本已下降逾99%,同时先进芯片在每瓦特功耗下完成的任务量较十年前大幅提升。然而,这种技术进步并未带来整体能耗降低,反而被广泛用于训练更大规模的模型体系,而非实现节能目标。这使得电力系统承受持续压力。

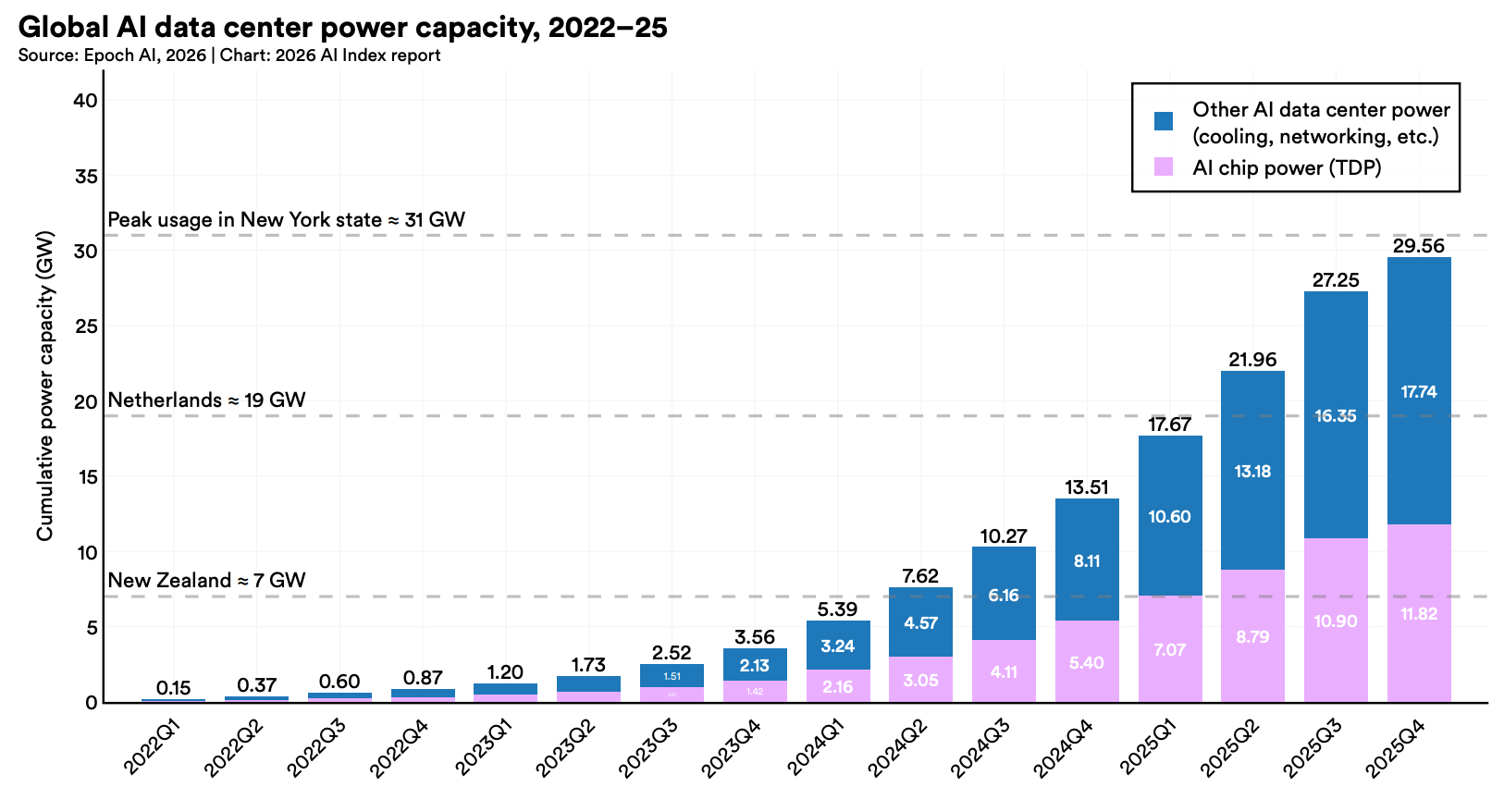

报告进一步指出,最前沿的AI训练任务(如Llama 4 Behemoth等)功耗已突破100兆瓦,相当于一座小型发电站的输出水平。专门服务于人工智能的电力容量在过去三年间增长近200倍,从2022年不足1吉瓦跃升至当前水平,预计该趋势将持续至2030年。地理分布上,美国以5427个数据中心的数量遥遥领先,是其他国家的十倍以上。虽然芯片可在数月内完成采购与部署,但配套供电设施——包括变电站建设、并网审批及冷却系统配置——往往需数年周期。
矿场资产价值重估:电力连接即核心竞争力
比特币矿工无法直接将专用ASIC芯片转用于AI训练或推理任务,因其仅支持单一算法。真正可转移的是其周边基础设施:已通电的运营场地、长期电力供应合约、电网接入点以及支撑高密度机柜运行的冷却系统。拥有成熟电网连接的矿场,天然具备填补AI开发者缺口的能力,租赁成本远低于从零建设。此外,多数矿场选址于德克萨斯州、墨西哥湾沿岸等电价低廉区域,恰好契合AI企业布局需求。
据摩根大通估算,当前比特币全生命周期生产成本约为每枚78,000美元,显著高于撰稿时约53,400美元的市场价(基于CoinGecko数据),年内累计跌幅超34%。部分矿工已跌破盈亏平衡点,行业约20%处于亏损状态。在此背景下,矿工与AI基础设施运营商之间的合作迅速升温。2025年11月,Iren与微软签订为期五年的GPU云服务协议,总额达97亿美元,由德克萨斯州Childress园区的750兆瓦设施提供支持。同年12月,比特币矿企Hut 8与Fluidstack达成一项15年期、价值70亿美元的租赁协议,涵盖路易斯安那州River Bend园区245兆瓦容量,付款由谷歌担保。TeraWulf披露的高性能计算(HPC)合同收入已达128亿美元,目前租赁收益已超过挖矿收入。Core Scientific亦将其与CoreWeave的合作扩展至102亿美元,合同期限长达12年。CoinShares统计显示,上市矿工板块中已公布的AI与HPC相关合同总额超700亿美元,但大部分价值将在未来数年逐步兑现。例如,Hut 8的River Bend园区预计要到2027年第二季度才正式投入使用。
转型非坦途:从挖矿到算力服务的成本鸿沟
尽管资本市场对转型给予积极反馈,但这一过程远非低成本或即插即用。CoinShares分析指出,普通挖矿基础设施建设成本约为每兆瓦70万至100万美元,而达到AI级要求的液冷系统则高达每兆瓦800万至1500万美元。超大规模云服务商对功率密度、冗余架构和连续运行时间提出严苛标准,许多原有矿场从未为此类设计进行过优化。
为弥补差距,矿工正通过债务融资与新资本注入推进改造。Iren已于3月底披露约37.5亿美元可转换债券,随后在5月再度融资30亿美元。整个行业仍高度依赖少数大型云服务商和AI基础设施买家。一旦市场需求放缓、客户重新谈判条款或项目延期,那些已拆除挖矿设备的矿场可能陷入进退两难境地。因此,这场转型的成功与否尚无定论。签署巨额合同是一回事,能否实现预期盈利又是另一挑战。目前市场更青睐具备明确转型路径的矿企,而非单纯追求比特币产出的企业。若未来AI对电力的需求始终超越供给,这些曾服务于加密货币的资产或将展现出超越其原始用途的价值。反之,一些当前最大规模的AI项目也可能沦为代价高昂的战略误判,而非比特币矿工真正的第二春。
